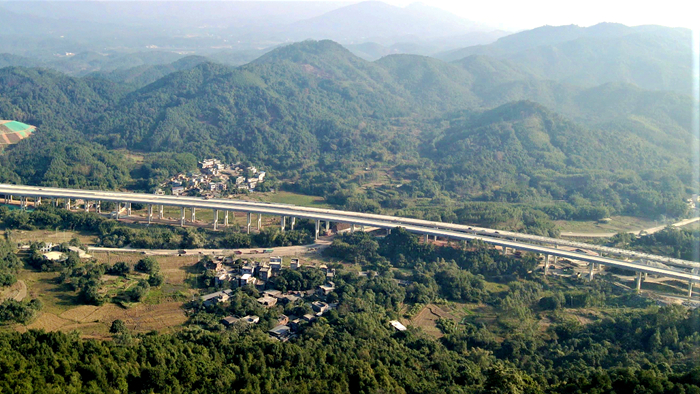

12月31日,,,,,,随着那米特大桥、李子潭大桥先后完成最后一片箱梁架设,,,,,,标志上防路四分部主线(含匝道互通)顺利实现全幅贯通,,,,,,项目2022年施工生产任务实现圆满收官,,,,,,为2023年建成通车目标打下扎实基础。。。。。。。
上防路四分部主线长27.3公里,,,,,,位于防城港市防城区境内,,,,,,经大菉镇、华石镇与水营街道办。。。。。。。本项目桥隧比例为25.4%,,,,,,有主线桥18座/5548m,,,,,,隧道2座/1477m,,,,,,涵洞通道共159道,,,,,,共有预制梁1390片,,,,,,挖方713万m³,,,,,,填方462万m³,,,,,,互通3处,,,,,,停车区1处,,,,,,主线收费站1处。。。。。。。
自2022年节后复工以来,,,,,,项目全体参建人员紧急围绕“共克时艰,,,,,,全力稳产”的总体部署,,,,,,克服了疫情防控、征地拆迁、质量管控、安全管理、极端天气等困难,,,,,,顺利实现项目全幅贯通。。。。。。。一是党建引领,,,,,,推动党建与生产融合。。。。。。。项目结合施工实际成立了党员先锋队,,,,,,在施工组织、安全质量管理等领域,,,,,,明确责任有效发挥党员先锋模范作用。。。。。。。党员突击队、青年突击队等先后完成了隧道贯通、架梁、土石方突击等多项“急、难、险、重”任务,,,,,,战斗堡垒作用得到充分发挥。。。。。。。二是计划管理,,,,,,咬定目标不放松。。。。。。。复工后,,,,,,项目班子及时研判形势,,,,,,制定了“9月半幅贯通,,,,,,12月全幅贯通”的总体目标,,,,,,再将总体目标任务细化、分解,,,,,,和劳务协作队伍签订责任状。。。。。。。在关键节点上,,,,,,细分施工点每天具体任务量,,,,,,不断纠偏,,,,,,保障任务完成率。。。。。。。三是沟通协作,,,,,,合力突破征拆难题。。。。。。。项目路线长,,,,,,跨3个镇(街道办),,,,,,离城区近,,,,,,沿线群众密集,,,,,,加上历史遗留问题,,,,,,征地拆迁工作难度较大。。。。。。。项目与沿线乡镇密切配合,,,,,,精准发力,,,,,,以“和谐征拆”为导向,,,,,,聚焦问题点、关键点,,,,,,最终于12月27日顺利实现征地拆迁工作“清零”。。。。。。。 四是安全护航,,,,,,筑牢风险防线。。。。。。。项目包含桥梁、隧道、路基、路面、涉路施工等分项工程,,,,,,特种设备多、作业人员多、道口多、沿线群众多,,,,,,安全管理难度大。。。。。。。项目以落实“一岗双责”为建设重点,,,,,,细化安全生产责任清单,,,,,,开展责任制考核工作。。。。。。。项目全年安全生产态势平稳,,,,,,无安全生产责任事故,,,,,,有效保障了施工生产顺利推进。。。。。。。五是强化管控,,,,,,打造品质工程。。。。。。。严格执行首件制,,,,,,严格按照安全技术交底、施工过程技术管控、工后分析总结三部曲开展工作,,,,,,实行工前严管、工后勤检测、分析改善三个步骤进行管理。。。。。。。同时投入使用报验系统、湿喷技术、滑膜技术、三臂凿岩台车等新技术新设备。。。。。。。六材料保供,,,,,,全力保障生产。。。。。。。受多方面因素影响,,,,,,2022年材料保供工作困难重重。。。。。。。项目主动出击,,,,,,逆势而上。。。。。。。在地材供应上,,,,,,项目依托自有碎石加工场�。。。。。。�,多方协调,,,,,,加大投入,,,,,,使碎石加工场达到日均产量12000吨的生产能力,,,,,,累计生产2119000吨,,,,,,保障了项目地材需求。。。。。。。项目全年采购钢材4.5万吨、水泥22万吨、粉煤灰3万吨等,,,,,,均有效满足了施工生产需要。。。。。。。
截至目前,,,,,,上防路四分部施工整体完成83%,,,,,,路基挖方完成100%,,,,,,路基填方完成100%,,,,,,涵洞完成100%;;;;;;;;水稳垫层完成81%,,,,,,底基层完成完76%,,,,,,基层完成67%;;;;;;;;沥青功能层完成33%,,,,,,下面层完成30%,,,,,,中面层完成22%;;;;;;;;桥梁完成97%,,,,,,隧道完成100%,,,,,,房建完成75%。。。。。。。
下一步,,,,,,上防路四分部将继续响应集团公司“共克时艰,,,,,,全力稳产”的有力号召,,,,,,卯足干劲,,,,,,奋力拼搏,,,,,,有序推进施工,,,,,,向2023年实现通车的总任务发起冲刺。。。。。。。(道桥分公司 罗翔 李坚良 文/图)
