厄瓜多尔当地时间2011年6月13日22时46分38秒,,,,,,伴随着P25-11D箱梁预制施工的顺利完成。。。。。。。。至此,,,,,,历时22个月,,,,,,经历重重困难和阻碍,,,,,,全桥598片箱梁预制施工画上了圆满的句号。。。。。。。。
项目预制场承担着为安装工区战斗提供弹药的重任。。。。。。。。只有预制场快速、优质的预制好梁,,,,,,并及时出梁,,,,,,安装工区才能保证箱梁安装的进度,,,,,,才能最终确保合同工期,,,,,,因此预制场工作一直是项目的重中之重。。。。。。。。2010年12月31日,,,,,,经理部在年度工作总结大会上,,,,,,提出了2011年工作指导方针“三个一”,,,,,,其中之一就是“优质高效完成预制”,,,,,,项目工作一直牢牢抓住了这根主线。。。。。。。。如何才能优质高效的完成全桥598片箱梁预制任务???????如何保证预应力管道线性???????如何确保从钢筋笼加工、钢筋笼入模、箱梁匹配、模板安装、砼浇筑、养护、箱梁修正、锚盒安装、外运等工作环节衔接紧凑???????如何实现与材料、机械设备、实验、人力等部门的密切配合……一个个问题摆在大家面前,,,,,,全体员工为此废寝忘食,,,,,,取得了一个又一个突破。。。。。。。。

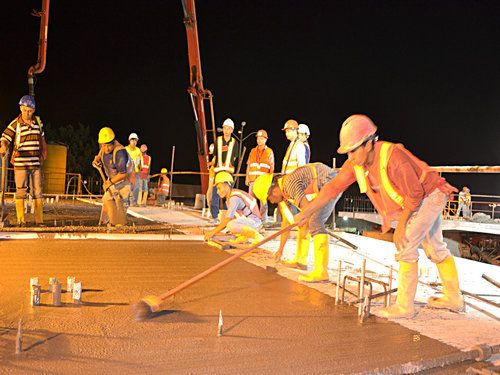

全桥三分之二的箱梁预制任务在雨季完成施工,,,,,,而且砼浇筑的时间大都集中在下午6点到第二天凌晨3点之间,,,,,,厄瓜多尔雨季降雨基本上都是晚上,,,,,,每天都下,,,,,,而且雨量大,,,,,,来势凶猛,,,,,,给施工造成了巨大困难。。。。。。。。由于海边水汽的侵蚀,,,,,,钢筋除锈成了常态工作。。。。。。。。砼浇筑也只能在雨棚下进行,,,,,,以确保雨水不进入模板,,,,,,现浇梁边匹配梁上还必须安排人员扫水。。。。。。。。P30-7#块预制时,,,,,,由于降雨过猛,,,,,,导致雨水溅入,,,,,,现场人员马上用海绵吸水,,,,,,仅仅二分之一毫升的水,,,,,,监理马上认为该片箱梁有质量问题,,,,,,验收不通过,,,,,,项目通过采取钻心取样,,,,,,实验数据分析等措施处理,,,,,,耗时一个月被监理批复为合格产品,,,,,,避免了损失。。。。。。。。
“铁军英雄敢吃硬,,,,,,狭路相逢勇者胜。。。。。。。。”面对着各种各样的困难,,,,,,预制场员工没有一个被困难吓倒。。。。。。。。他们坚决贯彻落实项目提出的“为荣誉而战”的口号,,,,,,及时改善预制场管理中存在的问题,,,,,,实行了工厂化的生产模式,,,,,,始终坚持以质量为核心,,,,,,实施全面的质量控制和质量管理,,,,,,抓住重点,,,,,,组织力量攻坚,,,,,,在关键部位安排技术过硬、责任心强、经验丰富的管理人员把关;;;;;始终坚持从源头抓起,,,,,,高度重视工序优化,,,,,,大胆创新,,,,,,例如采用钻孔机进行预应力管道线性修正、金属波纹管与塑料波纹管组合使用解决漏水问题、采用钢管进行波纹管定位等;;;;;始终坚持定期召开分析总结会,,,,,,及时调整短期的预制计划,,,,,,攻克技术瓶颈,,,,,,解决工料机方面存在的问题,,,,,,并将在会上商定的解决措施的书面材料下发到员工手中,,,,,,让预制场的每位员工不走弯路,,,,,,少犯错误。。。。。。。。除此之外,,,,,,预制场还制作并下发了与各工区、各部门月、周协作计划表;;;;;始终确保一切按计划进行,,,,,,日计划的变更修正必须得到凌总的亲自审批;;;;;始终发扬“蚂蚁啃骨头”的精神,,,,,,不等不靠,,,,,,强攻硬上,,,,,,在艰难拼搏中力促箱梁预制施工稳步向前推进。。。。。。。。
为保证生产经理部与砼供应商HOLCIM公司修改了合同,,,,,,就节假日、周末的生产签订了对赔协议,,,,,,建立互赔机制,,,,,,一举解决了砼不能连续供应的问题,,,,,,同时郑重向监理要求,,,,,,增派监理人员,,,,,,确保我们日夜施工的需要,,,,,,并得到了业主的全力支持。。。。。。。。
箱梁预制工作的完成,,,,,,首先为全桥贯通提供了保障,,,,,,同时也为降低人力成本提供了机会,,,,,,根据经理部计划安排,,,,,,本月仅预制场6月份就累计裁员近170人,,,,,,第一批中方退场回国人员已确定。。。。。。。。目前箱梁安装仅剩80片,,,,,,预计7月20日前可完成全部安装,,,,,,全桥通车目标胜利在望!�。。。。。。。ǘ蚬隙喽钅课�/图)
